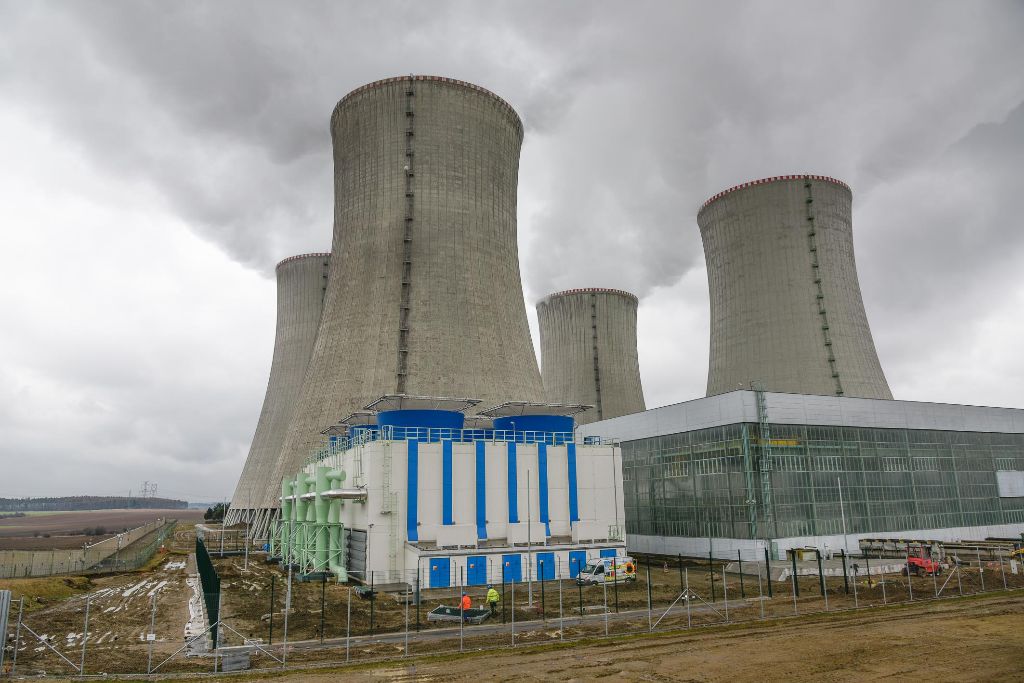

Nové sedmnáctimetrové chladicí ventilátorové věže, které vyrostly v areálu Jaderné elektrárny Dukovany, nenahradí stávajících osm hyperboloidických věží. Pouze je doplní v případě, kdyby se zřítily v důsledku tak nepravděpodobné události, jako je extrémní vichřice nebo zemětřesení. Hlavně však budou chladit důležité komponenty elektrárny, a to i za extrémních teplot +/- 46,2 stupňů Celsia. Věže odolají větru až 252 km za hodinu a otřesům země do výše 5,5 stupně Richterovy stupnice. Jejich výstavbou se dále posílí bezpečnost Jaderné elektrárny Dukovany. Doporučení vzešlo z výsledků tzv. stress-testů, které v minulých letech proběhly po celé Evropě.
Technologie a parametry
Nové chladicí ventilátorové věže, technicky označované jako koncový jímač tepla (KJT), obsahují 12 samostatných chladicích buněk. Ventilátory s lopatkami dlouhými čtyři metry jsou v železobetonové konstrukci umístěny odděleně. Každý ventilátor chladí celý blok a jeho bezpečnostní systémy. Systém koncového jímače tepla tak má 200% rezervu, stejně jako všechny bezpečnostní systémy jaderné elektrárny. Nejvyšší výkon odváděný jednou buňkou je 44,2 MWt při maximální možné rychlosti vychlazování bloku 30 °C za hodinu a při průtoku technické vody jednou buňkou 1 800 m3/h.
Parametry objektu ventilátorových věží: výška s difuzorem 15,6 m (16,9 m s ochrannou sítí), půdorys 39,6 m × 26,6 m. Jedna budova s ventilátory zabírá plochu téměř 40 × 27 metrů. Stovky metrů přívodního potrubí o průměru 1 m jsou 6 m až 10 m pod zemí. Velmi náročná byla stavba nových podzemních tras potrubí pod stávající technologií. Dukovany totiž stojí na velmi tvrdém podloží a prostupy razila specializovaná firma podobně jako tunely ve skále, tedy důlním způsobem.
Co všechno vydrží
Podle bezpečnostních analýz musí ventilátorové věže vydržet:
Podobná řešení najdeme i jinde
Stejný systém chlazení využívají i jiné zahraniční jaderné elektrárny. Jaderná elektrárna Temelín má rozstřikovací bazény, tedy technologii, kterou zvažovaly i Dukovany. Protože by se ale rozsáhlé bazény do areálu elektrárny nevešly, zvolilo se kompaktnější řešení. Elektrárna do budoucna plánuje využívat oba způsoby chlazení. Pokud by z jakéhokoli důvodu nešlo stávající chladicí věže používat, mohou je plnohodnotně nahradit věže ventilátorové..
Rozhodnutí o výstavbě chladicích ventilátorových věží padlo v roce 2012. V následujícím roce bylo schváleno technické řešení a vydáno stavební povolení. V dubnu 2014 se rozeběhly zemní práce a rozhodnutí vydal i SÚJB. Všechny práce skončily v závěru roku 2015 a v současnosti jsou ventilátorové věže ve zkušebním provozu.
Generálním dodavatelem a projektantem byla Škoda Praha Invest, s. r. o., objekt a technologii dodala firma REKO Praha, a. s. Celkové náklady na stavbu, včetně projektů a analýz, dosáhly 1 mld. Kč.
Dne 26. ledna 2026 zemřel v 91 letech ruský fyzik, který se zasloužil nejen o několik ruských tokamaků (včetně T-1, který dnes slouží na FJFI ČVUT pod jménem Golem), ale i o samotný ITER, největší ...
Provozovatelem nejvýkonnější české sítě veřejného dobíjení je energetická Skupina ČEZ. Pro všechny majitele elektroaut i všech, kdo o nich uvažují, připravila virtuální ...
Technické projekty českých středoškoláků dobývají svět. Na loňském festivalu AI Global Impact ocenila společnost Intel nejzajímavější mladé tvůrce změn v oblasti umělé inteligence z celého světa.
Jaký je stav na staveništi tokamaku ITER na přelomu let 2025 a 2026? „Museli jsme se vypořádat s harmonogramem, který se v tomto projektu téměř nikdy nedodržoval.“ (Pietro Barabashi, Cheng, 2025)
Podle výsledků poslední soutěže IT-SLOT se zdá, že letitá dominance chlapců v IT soutěži slábne. Šestnáctý ročník dvoukolové soutěže IT-SLOT pro žáky 8. a 9.
Zjímavý průřez historií jaderné fúze a propagace jednoho ze směrů výzkumu - stellarátorů. množstvím animací i reálných záběrů podává srovnání se současnými tokamaky.
