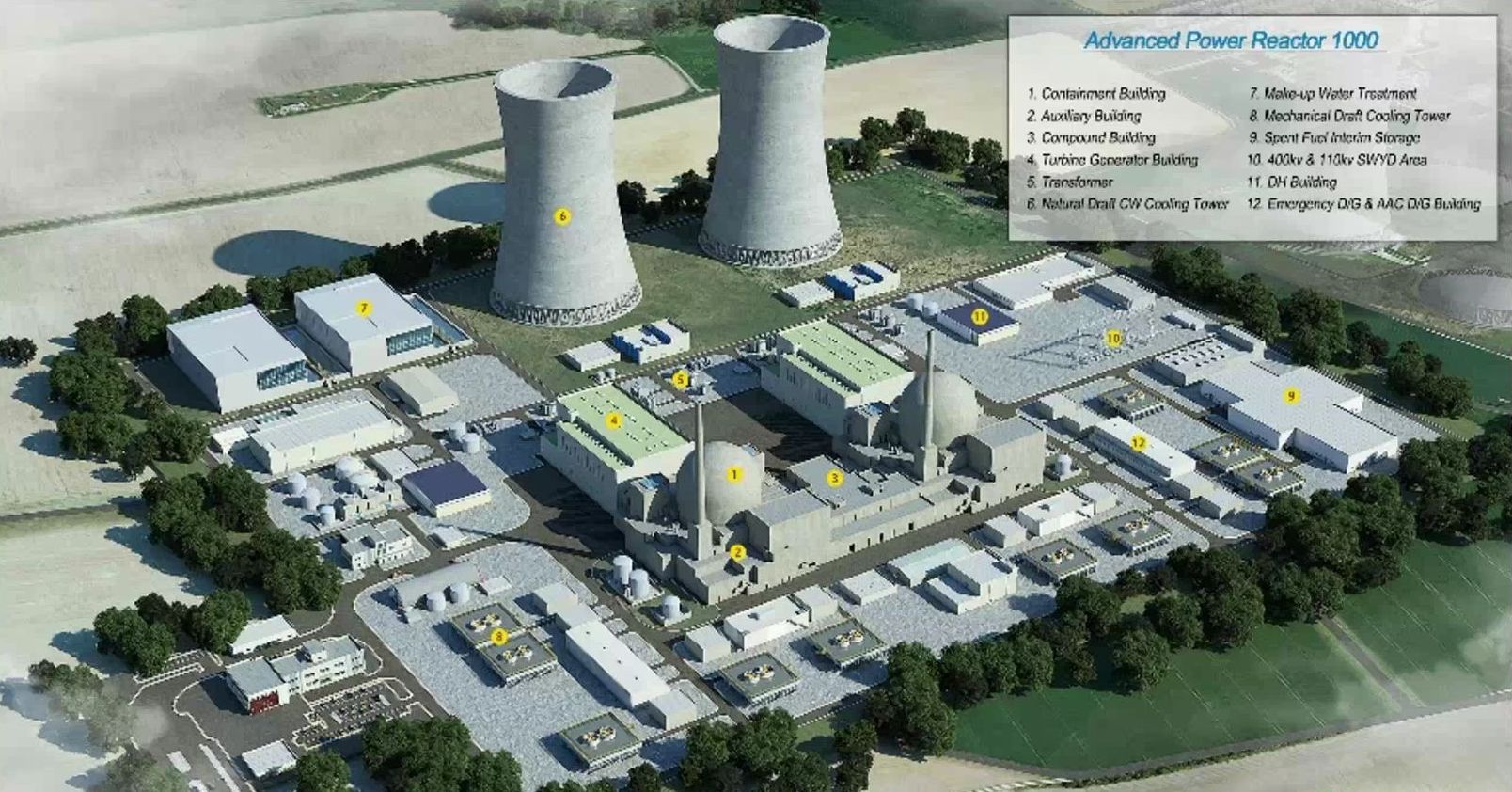

Co vše se připravuje v JE Dukovany pro nové bloky
Vloni byla podepsána smlouva s Korejci, stavba se má zahájit v roce 2029. Co všechno se už nyní připravuje? Logicky napadá projektová dokumentace, ale věděli jste například, že je třeba udělat ...
Vloni byla podepsána smlouva s Korejci, stavba se má zahájit v roce 2029. Co všechno se už nyní připravuje? Logicky napadá projektová dokumentace, ale věděli jste například, že je třeba udělat podrobný geotechnický průzkum a dokonce archeologický průzkum? Vymyslet, kde ubytovat lidi, kteří budou reaktory stavět? Připravit cestu pro dopravu těžkých a nadrozměrných komponent? A co je asi nejdůležitější – začít připravovat operátory a další odborný personál!
Od podpisu smlouvy na nové jaderné reaktory v Dukovanech mezi státní společností Elektrárna Dukovany II (EDU II) a jihokorejskou Korea Hydro & Nuclear Power (KHNP) uběhl právě rok. Během dvanácti měsíců od podpisu smlouvy na největší investici v historii České republiky se mimo jiné podařilo zrealizovat rozsáhlý geotechnický průzkum lokality, připravit první fázi projektové dokumentace, rozjet registrační program pro české dodavatele, podepsat první smlouvy s českými firmami, či zahájit odbornou přípravu personálu investora i státního regulátora.
Kompletní geotechnické průzkumy v lokalitě
Geotechnické průzkumy pro nové bloky začaly loni v srpnu. Na území přibližně 200 hektarů bylo během osmi měsíců realizováno 306 inženýrsko-geologických vrtů, jejichž celková kumulovaná délka dosáhla 13 049 metrů. Dále bylo uskutečněno 352 penetračních (CPT) sond o celkové délce téměř 5 280 metrů a 19 geofyzikálních profilů, pomocí kterých se neinvazivně mapují fyzikální vlastnosti podloží. V laboratořích v Praze, v Brně, v Sokolově, ale i v Itálii, se pak prozkoumalo bezmála 500 odebraných vzorků zemin a hornin, na kterých bylo provedeno přibližně 830 zkoušek. Závěry z laboratorních testů poslouží k posouzení geologických poměrů lokality včetně stability, únosnosti a maximálního zatížení podloží a poslouží k projektování způsobu založení jednotlivých staveb. Závěrečná zpráva s laboratorními protokoly a podrobnými geologickými popisy měla včetně všech příloh přes 6 000 stran. Na základě dat vznikne podrobný 3D model lokality, který propojuje konstrukční návrhy s reálným geologickým prostředím. Bude hotov do konce letošního roku. Zakázku, která byla výjimečná objemem dat i rychlostí provedení, provedla česká společnost ČEZ Energetické produkty. Z geologického hlediska byla lokalita zkoumána už v minulém století, když se stavěly stávající čtyři bloky. Kvůli plánům na novou výstavbu v lokalitě proběhly geologické průzkumy ještě v letech 2018 a 2021, a ty potvrdily, že je vhodná pro umístění dalších bloků. Aktuálními průzkumy byla data z těchto předchozích projektů potvrzena a precizována. Z výsledků laboratorního testování například vyplynulo, že rychlost šíření seismických vln v hornině je nižší, než se původně myslelo. Místo je tedy ještě bezpečnější, než se čekalo. Nově získaná data budou použita na další upřesnění geotechnického modelu lokality. Ten bude jedním z podkladů žádosti o povolení k výstavbě, kterou se Elektrárna Dukovany II chystá podat na Státní úřad pro jadernou bezpečnost příští rok.
Koncepční projekt
V souladu s harmonogramem předala KHNP letos v dubnu první stupeň projektové dokumentace neboli koncepční projekt. Ten popisuje celkové řešení elektrárny včetně všech změn oproti standardnímu projektovému řešení APR1000 vzešlých z nutnosti zohlednit legislativní prostředí České republiky, specifické podmínky na lokalitě a požadavky investora definované ve smlouvě. Projekt nyní prochází připomínkováním a následně poslouží pro zpracování dalšího, podrobnějšího stupně dokumentace.
Dodavatelský řetězec
V rámci lokalizace byly uzavřeny první smlouvy s českými společnostmi. Společnost ČEZ Energetické projekty byla realizátorem geotechnických průzkumů v lokalitě. Plzeňská Doosan Škoda Power získala zakázku na dodávku a výrobu turbogenerátorů, inženýrská společnost Energoprojekt Praha poskytne odborné konzultační služby pro licencování a bezpečnostní analýzy a také se bude podílet na zpracovávání projektové dokumentace. KHNP spustila registrační systém pro potenciální dodavatele a partnerský program pro české a korejské dodavatele, jehož cílem je posílit jejich spolupráci a zapojení do realizace projektu. Proběhlo několik pracovních setkání zaměřených právě na příležitosti pro české dodavatele.
Školení a odborná příprava
Technologie APR1000 je pro Českou republiku novinkou. V rámci příprav na budoucí licenční řízení pro nové bloky 5 a 6 proto proběhl několikadenní seminář pro odborníky z SÚJB a SÚRO zaměřený na informace o bezpečnostní koncepci, bezpečnostních analýzách, bezpečnostních systémech i dalších důležitých částech návrhu. Letos také proběhlo první z celkem čtyř plánovaných školení odborníků pro oblast jaderného paliva. Kromě zaměstnanců EDU II se jej zúčastnili také lidé z ÚJV Řež a ze společností Energoprojekt Praha a ČEZ.
Zázemí pro stavbu
V době největšího souběhu prací se na staveništi dvou nových bloků bude pohybovat přibližně 10 000 pracovníků. Proto již letos proběhlo prvotní zmapování stávajících ubytovacích kapacit v regionu, které bude sloužit jako podklad pro hledání vhodných ubytovacích řešení. Ubytovací kapacity řeší členové Týmu Korea v úzké koordinaci s obcemi. Nemají to jednoduché – vedle zajištění kvalitního bydlení pro pracovníky na EDU II je potřeba vzít v úvahu možnost zaměstnání pro rodinné příslušníky, kulturní, sportovní, obchodní a zdravotnické zázemí, školy a školky pro děti, důraz musí být na snadné cestování mezi EDU a většími městy (Třebíč, Brno) kvůli rozšířeným možnostem pro rodiny.
Dopravní cesty
Současně pokračuje příprava klíčové dopravní infrastruktury zejména v souvislosti s přepravou nadrozměrných a těžkých komponent. Z nejaktuálnějších lze zmínit například zahájení výstavby obchvatů obcí Zašovice a Slavětice a územní rozhodnutí pro obchvat města Velké Meziříčí. Přispějí nejen k plynulejší logistice projektu, ale samozřejmě i ke zlepšení dopravy v regionu. Velká zařízení se dopraví z Koreje po moři do Hamburku, odtamtud po Labi do Chvaletic. Je jasné, že přeprava bude ovlivněna aktuálními plavebními podmínkami na Labi. Pak po upravených silnicích pojede zásilka až na místo. Přepravní souprava pro převoz velkých komponent bude mít 80 náprav (20 řad × 4 dvojnápravy), i s podvalníkem a převáženou komponentou bude vážit 895 tun, bude dlouhá 53,2 m a celkově s nákladem bude vysoká 9 m a široká 6,3 m.
Co proběhne ještě do konce letošního roku
Také druhá polovina letošního roku přinese několik významných milníků. V nejbližší době bude vyhlášeno výběrové řízení na dodávku chladicích věží. Jedná se o unikátní technologii kombinující mokré a suché chlazení s cílem snížit na minimum odběr vody pro chlazení elektrárny. České firmy by se na zakázce mohly významně podílet. Do konce roku by také měly být vyhlášeny první tendry na subdodávky pro KHNP v oblasti pomocných materiálů a vybavení.
Zadání pro archeology
Pracuje se rovněž na přípravě archeologického průzkumu lokality, který je nezbytným krokem před samotnou výstavbou. Zadání by mělo být hotovo ještě letos. Není divu, že i na to musejí investoři myslet. Jižní Morava je historicky významné místo a pokud by na staveništi byly důležité a cenné nálezy, je potřeby je zmapovat a zachránit. První orientační průzkum již proběhl; provedl ho Archeologický ústav Akademie věd Brno.
Nejdůležitější budou lidé
Pokračovat bude i systematická příprava lidských zdrojů – na podzim by měl začít výcvik budoucích operátorů elektrárny, tedy klíčových odborných pozic. Jejich výcvik trvá několik let, proto je nutné začít s dostatečným předstihem.
Letos bude rovněž dokončena administrativní budova společnosti EDU II, která poskytne potřebné zázemí pro řízení projektu přímo v lokalitě. Jedno z jejích šesti pater bude k dispozici pracovníkům KHNP.
Projekt se nyní nachází v první přípravné fázi, přibližně čtyřleté. Ta je zaměřena především na vypracování projektové a licenční dokumentace, získání všech nezbytných povolení a na zajištění potřebné infrastruktury pro zahájení výstavby. S tím se počítá v roce 2029.
Pro projekt je klíčová dlouhodobá politická podpora výstavby nového zdroje a podpora technického vzdělávání.
Elektrárna Dukovany II
V návaznosti na závěry a doporučení Národního akčního plánu rozvoje jaderné energetiky založila společnost ČEZ, a. s. v roce 2015 dceřinou společnost Elektrárna Dukovany II, a. s., která je investorem projektu nového jaderného zdroje v lokalitě Dukovany. Od května 2025 vlastní ve společnosti Elektrárna Dukovany II, a. s. 80 % akcií Ministerstvo financí ČR a zbylých 20 % společnost ČEZ, a. s.
Vloni byla podepsána smlouva s Korejci, stavba se má zahájit v roce 2029. Co všechno se už nyní připravuje? Logicky napadá projektová dokumentace, ale věděli jste například, že je třeba udělat ...
Na první pohled se zdá, že věda má jasno: kyslík na Zemi vzniká díky fotosyntéze. Rostliny, řasy a sinice využívají energii slunečního světla k rozkladu vody a uvolňují kyslík, který dýcháme.
Páskový mikrofon, elektromagnetický akcelerátor nebo balónek, který nepraskl. To jsou některá z témat vítězných videí žáků základních a středních ...
Kromě obvykle celoročně otevřených infocenter ČEZ bude možné letos o prázdninách přidat tři další exkurzní programy. Zavedou návštěvníky do běžně nepřístupné vodní ...
Představ si, že přijdeš do divadla. Usadíš se do sedačky, světla zhasnou… a místo klasického představení začne show plná výbuchů, laserů, tekutého dusíku a nečekaných pokusů.
Zjímavý průřez historií jaderné fúze a propagace jednoho ze směrů výzkumu - stellarátorů. množstvím animací i reálných záběrů podává srovnání se současnými tokamaky.
