Pneumatika z ocele
Montáž vakuové komory reaktoru ITER byla zahájena. Dlouho očekávaný „balet Titánů“ je na spadnutí. Velkolepá podívaná – montáž vakuové komory coby jeviště první ziskové řízené termojaderné fúze na Zemi – nenechá na staveništi a nejen na staveništi tokamaku ITER zcela určitě nikoho chladným. Dva identické pomocné nástroje (jeřáby Twin Titans) každý o výšce 20 metrů vyrobené v Koreji, vztyčí 40stupňový sektor – devítinu vakuové komory- , „obalí“ dvěma cívkami toroidálního pole, přeplátují postříbřenými deskami tepelného stínění a tuto drobnost o hmotnosti 1 200 tun vloží do jámy tokamaku. Základní, zásadní část tokamaku ITER, vakuová komora, poroste před očima!

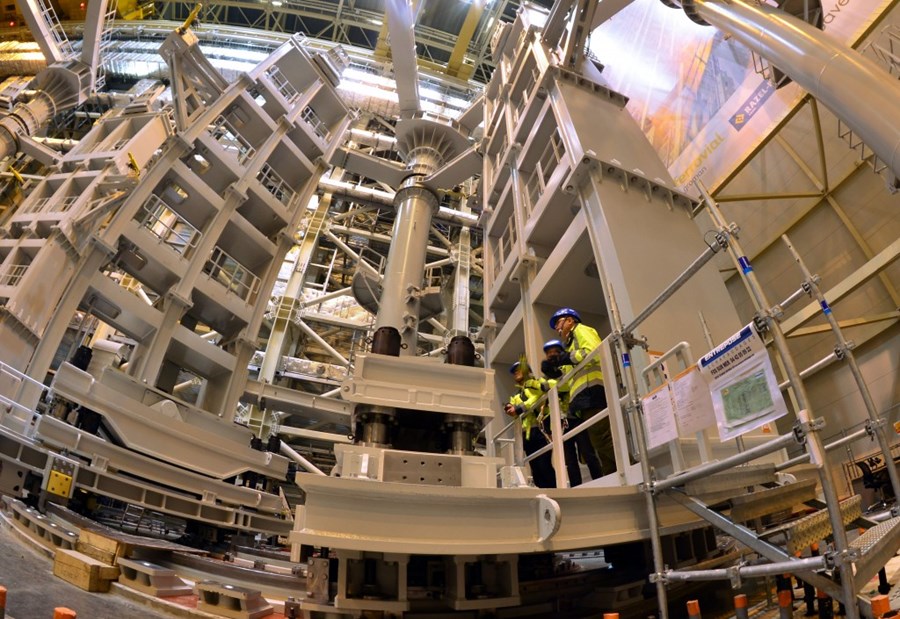

Začátkem června se jeden z Titánů v 60 metrů vysoké Montážní hale probudil a ospale se protáhl. Pohyb byl pomalý, téměř nepostřehnutelný. Stejně jako v živém těle, i nervy a svaly (u Titana signální kabely a hydraulická čerpadla) koordinovaly svou činnost, aby zvedly a spustily jednu z horních vyrovnávacích jednotek na vrcholu obřího pomocného montážního nářadí. Proběhl jeden z prvních kroků v programu mechanických zkoušek prováděných na velkolepých Titanech vysokých jako čtyřpatrový dům.
Titánská Dvojčata
(TwinTitans), SSAT-1 a SSAT-2 (Sector Sub-Assembly Tool, montážní nářadí pro sektor vakuové nádoby), slouží k předmontáži každého z devíti sektorů vakuové nádoby, na který se navleče pár cívek toroidálního pole a postříbřené vnější a vnitřní tepelné stínění. Tato podsestava bude mít hmotnost 1 200 tun. Titáni budou úzce spolupracovat s dalším obřím nástrojem - dvojitým jeřábem, který bude přihrávat jednotlivé komponenty patřící do podsestavy, ty se smontují, a takto vytvořenou podsestavu přenese dvojitý jeřáb do jámy pro tokamak (tokamak pit). Smontované podsestavy se následně vakuově svaří a představí celou vakuovou komoru v plné kráse: koblihu s otvorem uprostřed (doslovný překlad moderního cukrářského „donut“, což ve spojení se slovem „shape“ popisuje v angličtině toroidální tvar vakuové nádoby – donut shape) naplněnou místo jahodovou marmeládou termojaderným plazmatem.
Svařování má svůj program
Devět sektorů dvojstěnné vakuové komory se nejprve zavěsí do jámy pro reaktor a postupně se svaří tři dvojice sektorů. Zbydou tři nesvařené sektory, které se přivaří ke svařeným dvojicím a tak dostaneme tři svařené trojice. Trojice se svaří dohromady, a tak nakonec bude celá prstencová vakuová komora svařena z devíti 40stupňových sektorů.
Než se to však stane, je třeba dosáhnout dva důležité milníky: dokončení úplných mechanických a zátěžových testů jak na SSAT, tak na ocelovou konstrukci nad budovou tokamaku, aby se „uzavřela“ tokamaková jáma (tokamak pit) a umožnilo se prodloužení jeřábových kolejí z Montážní haly do Tokamakové haly. Tokamaková hala bude stejně vysoká jako Montážní hala – to je 60 metrů.
Zátěžové zkoušky proběhly začátkem června a přípravné práce na prodloužení jeřábových kolejí již začaly.
Rok 2019 je tak bezesporu rokem přelomovým. Bude sestavena pro tokamak charakteristická vakuová komora zasunutá do 18 supravodivých cívek toroidálního pole.
